    HAZOP - Continuação


    HAZOP – A equipe

    • EFICIÊNCIA
    Não deve ser muito grande (de 5 a 8 membros, incluindo líder e secretário)

    • ABRANGÊNCIA

    Suficiente para fornecer os conhecimentos que englobam todas as necessidades do estudo

    COMPOSIÇÃO

    • Lider (coordenador do HAZOP)
    • Operação;
    • Projeto;
    • Manutenção;
    • Segurança industrial
    • Automação e Controle


    HAZOP – Reuniões

    • Suficientemente freqüentes para manter o ímpeto desejado
    • Cerca de 3 horas de duração cada
    • Intervalo de 2 a 3 dias para a coleta de informações entre reuniões (freqüência de 2 reuniões por semana)
    HAZOP - Composição da Equipe

    • Líder (coordenador do HAZOP)
    • Operação;
    • Projeto;
    • Manutenção;
    • Segurança Industrial;
    • Automação e Controle;


    HAZOP – Atributos do líder

    1. Manter-se neutro durante as reuniões, não tomando partido quando
    houver disputas
    2. Aproveitar o tempo da reunião da forma mais eficiente possível
    3. Ter capacidade de síntese
    4. Evitar discussões paralelas
    5. Buscar a participação ativa de todos os integrantes do grupo
    6. Levar o grupo a analisar todas as idéias
    7. Auxiliar o secretário, procurando sintetizar as idéias discutidas
    8. Ajudar o grupo a manter as discussões dentro do assunto em pauta
    9. Ter em mente a freqüência e a duração das reuniões
    10. Manter o grupo motivado através de exemplos
    11. Ter capacidade de buscar o consenso entre os integrantes
    12. Saber quando interromper uma discussão prolongada
    13. Promover o relacionamento interpessoal
    14. Não responder diretamente as perguntas que lhe sejam dirigidas, devolvendo-as para o grupo




    HAZOP – Preparação para o estudo

    • Estabelecer as regras gerais do estudo
    • Planejar o horário
    • Identificar os membros da equipe
    • Organizar a documentação necessária
    • Assegurar que todos os membros de equipe estejam
    • familiarizados com os principais itens de projeto e da operação da instalação
    • Conseguir um bom local de reunião
    • Realizar as reuniões on-line (utilizar computadores e projetores)


    HAZOP – Comentários adicionais

    As principais vantagens da análise por HAZOP estão relacionadas com a sistematicidade, flexibilidade e abrangência para identificação de perigos e problemas operacionais.

    Além disso, HAZOP serve para os membros da equipe adquirirem um maior entendimento do funcionamento da unidade em condições normais e, principalmente, quando da ocorrência de desvios, funcionando a análise de forma análoga a um “simulador” de processo.

    Etapa ideal para a realização do HAZOP

    • Quando o projeto está bem consolidado.
    • Definição do projeto permite respostas completas às perguntas
    • Alterações do projeto sem custo maior


    Aplicação:

    - Fase de projeto de novos sistemas
    Unidades de processo (fluxogramas de engenharia e de processo da instalação)
    - Modificações ou ampliações de sistemas
    Unidades de processo já em operação
    - Revisão geral de segurança de unidades de processo já em operação.

    HAZOP afinal!!

    No fim teremos a equipe formada por vários especialistas (multidisciplinar), com diferentes "backgrounds" podem interagir e identificar melhor problemas trabalhando juntos que separadamente e combinando resultados, seja através de um Wrokshop Facilitado, onde se discuti e ao final tentam definir os requisitos através, por exemplo da técnica de Brainstorm.  Lembrando que Brainstorm não é apenas uma reunião na qual pessoas discutem idéias, mas é mais do que isso.  A finalidade do brainstorm não é obter opiniões individuais, esta técnica busca o "pensamento do grupo" estimulando a criatividade e geração de idéias (quantidade deve gerar qualidade nesse caso).

    HAZOP – Documentação necessária
    • Diagramas de intertravamento, etc;
    • Fluxogramas de engenharia (diagramas de tubulação e instrumentação, P&ID’s);
    • Fluxogramas de processo e de balanço de materiais;
    • Folha de dados de equipamentos;
    • Dados de projetos de instrumentos, válvulas de controle, etc;
    • Dados de projeto e setpoints de válvulas de alívio, discos de ruptura, etc;
    Exemplo de um software para gerenciamento de HAzop.





    HAZOP – Identificação dos Perigos

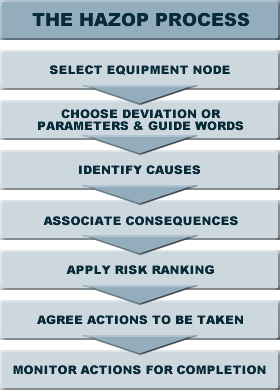

    Metodologia para aplicação do HAZOP:

    • Selecionar o processo e o subsistema a ser estudado
    • Selecionar os pontos de observação (nós)
    • Caracterizar as intenções do processo para o nó
    • Selecionar um parâmetro
    • Determinar os desvios
    • Desdobramento da técnica (preenchimento da planilha)
    • Apresentar recomendações
